組合式不銹鋼焊接水箱現場生產焊接流程解析
組合式不銹鋼焊接水箱現場生產焊接流程解析
組合式不銹鋼焊接水箱現場焊接流程

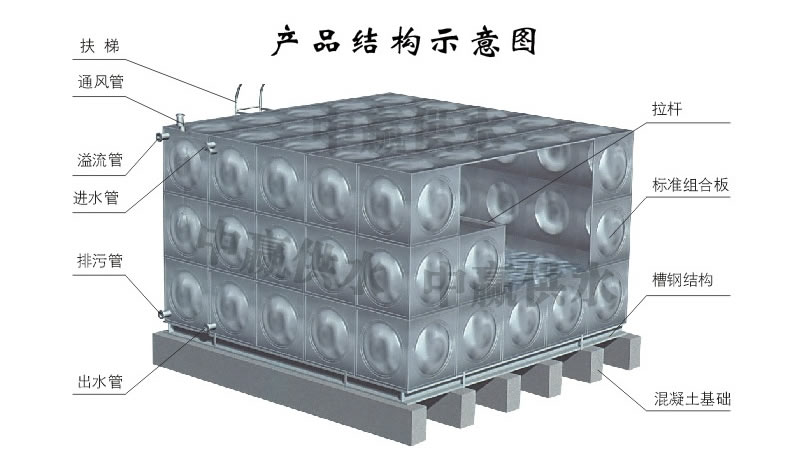

1.進場前按合同要求清點進程水箱模塊及底板數量、厚度、配套材料。
2.進場后先焊接模塊的四個折邊角,焊縫位置為四角內邊,焊接高度為角部折邊的3/5高,焊角過渡均勻平滑,不得漏水。
3.焊接不銹鋼水箱底板,焊縫均勻整齊,不得有氣泡、焊坑?! ?/span>
4.在底板上組裝點焊水箱下側板四周,組裝前按圖紙要求選定相應板厚的模塊,將模塊四周折邊敲正校平。先將下側板點焊于底板四周,點好后測量四周方框的兩條對角線長度誤差不得大于2mm,要保證已點焊后的下側模塊整體橫平豎直組合方正?! ?/span>
5.焊接下側模塊與水箱底板的四周。焊縫均勻平滑,不得漏水?! ?/span>
6.組裝點焊水箱中側模塊,組裝前按圖紙要求選擇相應厚度的模塊,且將模塊四周折邊敲正校平。點好四周模塊后測量校正水箱兩條對角線長度誤差不得大于2mm,校正后焊接中下側水箱的縱橫向內拉筋,以穩定焊后的整體水箱方正不變形?!?/span>
7.按第6工序要求組裝點焊水箱上側板模塊,點焊校正后焊接中上側模塊的縱橫拉筋,以穩定中上側墻板水箱的方正不變形?!?/span>
8.滿焊水箱模塊的全部內折邊焊縫?!?/span>
9.焊接水箱頂板模塊,焊接前要確定好人孔的焊接位置,頂板焊好后焊水箱內拉筋立柱。
10.焊接進出水管管口。
11.檢查所有水箱焊縫是否有缺點或漏焊,并加補好。
12.試水、檢查、補漏。不同的噸位尺寸要求的厚材厚度不同
